Resources adalah master data yang dipakai untuk merepresentasikan sumber daya yang digunakan dalam proses produksi atau layanan.

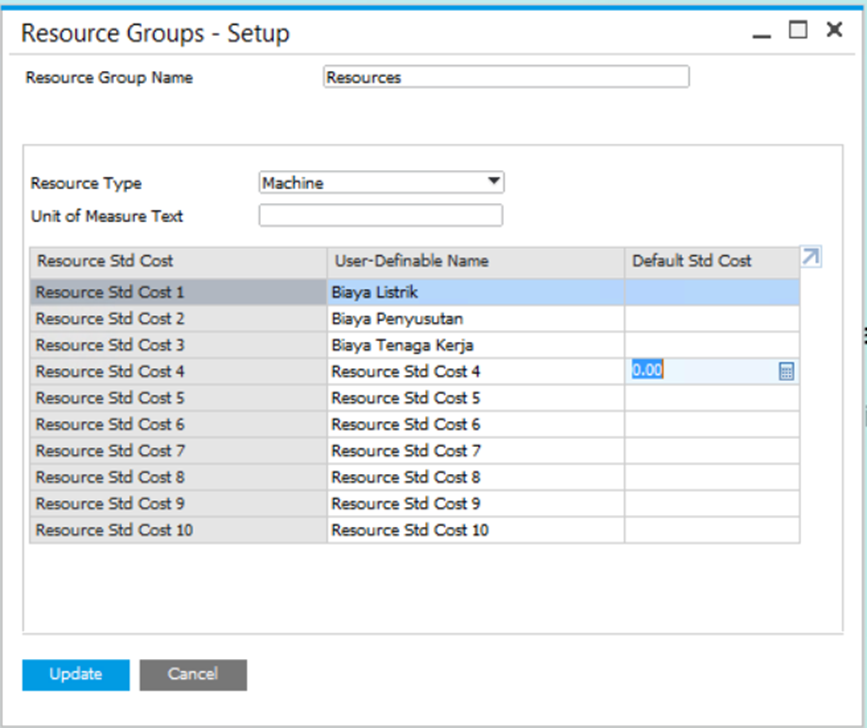

Pada pembuatan Resources yang pertama di lakukan setting Resource Group terkait dengan biaya biaya apa saja yang muncul di resource nanti nya. Akses nya melalui module Adminstration -> Setup -> Resources -> Resource Group

Selanjutnya menambahkan resource master data dari module Resources -> Resource Master Data

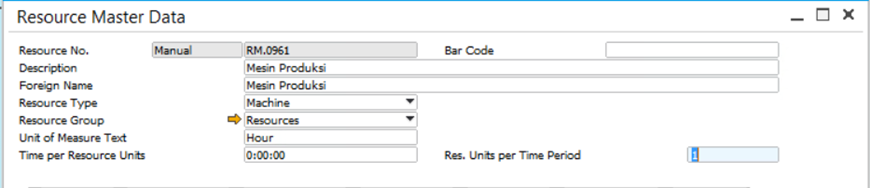

  • Pertama bisa memilih mengisi resource number, bisa otomatis atau manual
  • Kemudian mengisi nama resource
  • Resource type nya cukup penting karena nanti berpengaruh ke perhitungan biayanya. Ada 3 type nya ( Machine, Labor, Other Resources)
  • Resource group untuk pengelompokkan resource tersebut
  • Unit of Measure Text adalah satuan untuk mengukur kapasitas resource
  • Time per Resource Units adalah waktu yang diperlukan buat menghasilkan 1 unit output resource

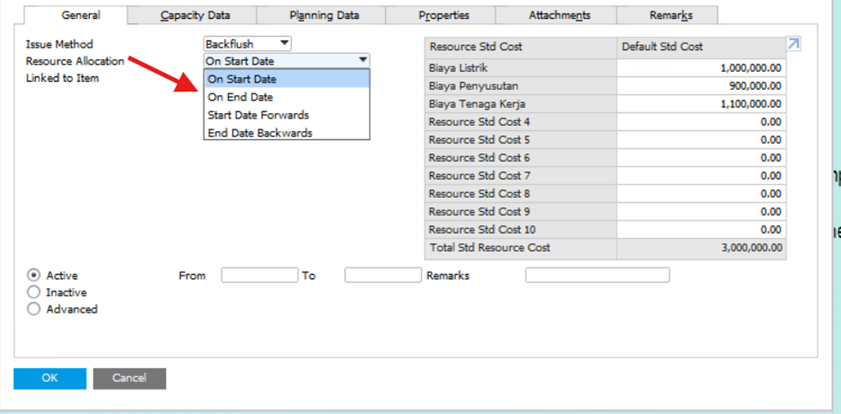

  • Pada tab General kita dapat memilih Issue Method yg di gunakan dapat di pilih Issue Method nya apakah menggunakan Backflush atau Manual, Backflush adalah otomatis langsung issue bahan/resource sedangkan Manual harus input secara manual kapan resource atau item akan di-issue. Selanjutnya bisa memasukkan default Std Cost yang di tentukan untuk Rescource ini
  • Pada Resource Allocation terdapat 4 pilihan yaitu
    • On Start Date
    • Resource ini akan dialokasikan sepenuhnya di tanggal mulai operasi

    • On End Date
    • Resource ini akan dialokasikan di tanggal selesai operasi

    • Start Date Forwards
    • Dari awal → maju atau metode alokasi progresif ke depan dari tanggal mulai

    • End Date Backwards
    • Dari akhir → mundur atau kebalikan dari Start Date Forwards yaitu Alokasi resource dimulai dari tanggal akhir ke belakang

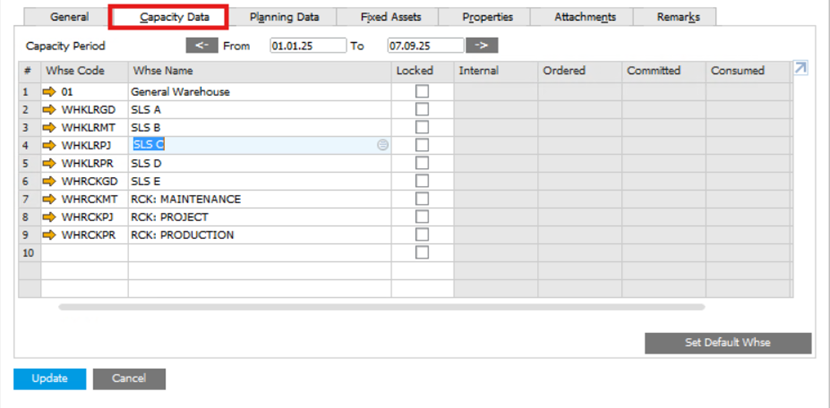

  • Pada tab ini di gunakan untuk mengatur kapasitas kerja dari resource yang sudah di setting. Tab ini untuk membantu resource tersedia kapan, warehouse yang dapat di pakai di warhouse mana dan untuk melihat kapasitas yang sudah di alokasikan.

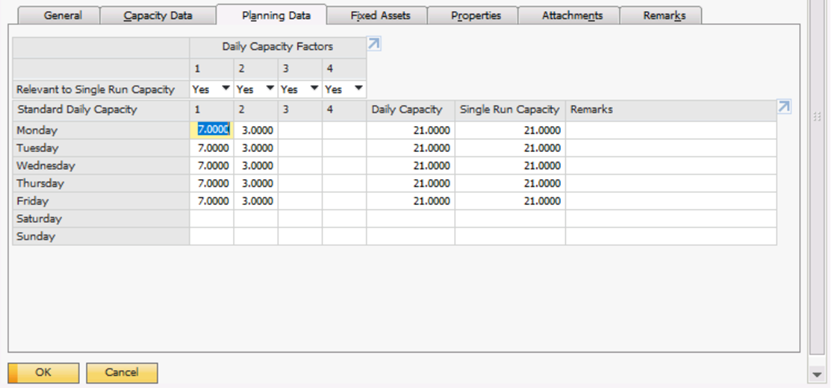

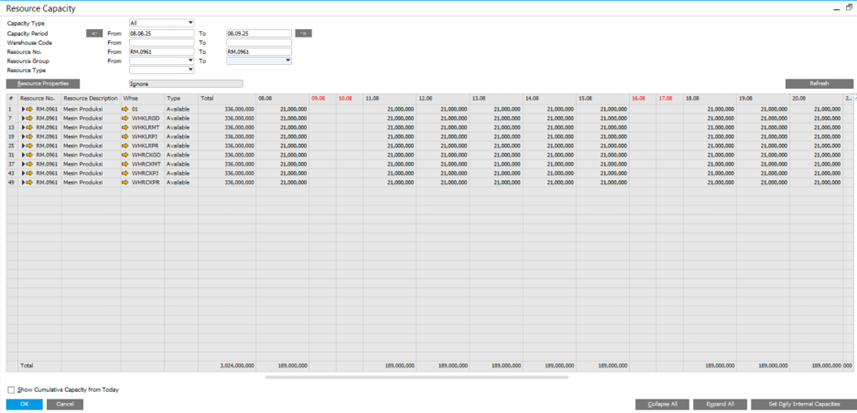

  • Untuk di tab Planning Data digunakan untuk membuat kapasitas kerja resource per harinya, supaya MRP atau Production Scheduling dapat mengetahui berapa kapasitas available setiap harinya. Di SAP menyiapkan ada 4 factor, sebagai contoh di bawah ini menggunakan 2 factor. Factor pertama adalah jam kerja di setiap harinya, factor kedua adalah shift. Jadi dari factor yang di gunakan akan terbentuk di kolom Daily Capacity yaitu kapasitas mesin per harinya.

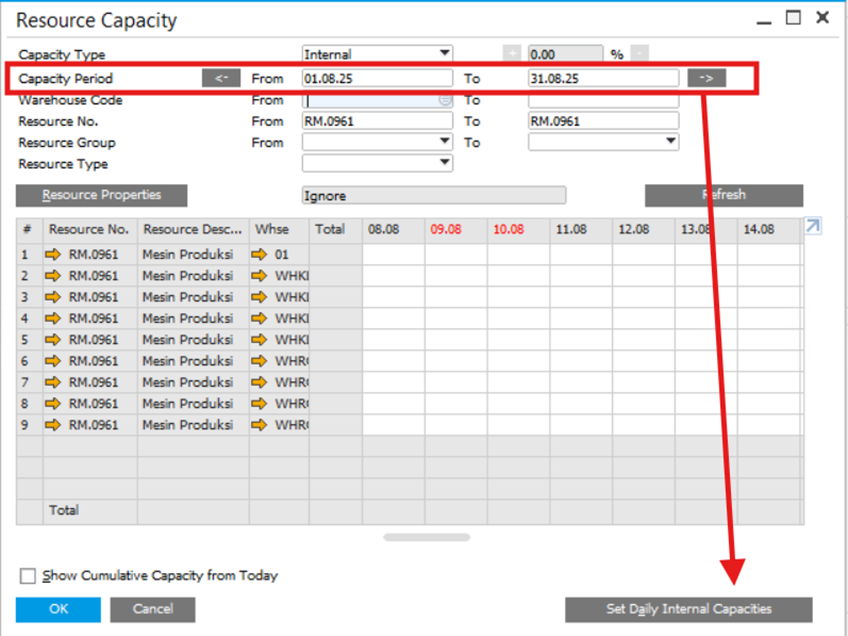

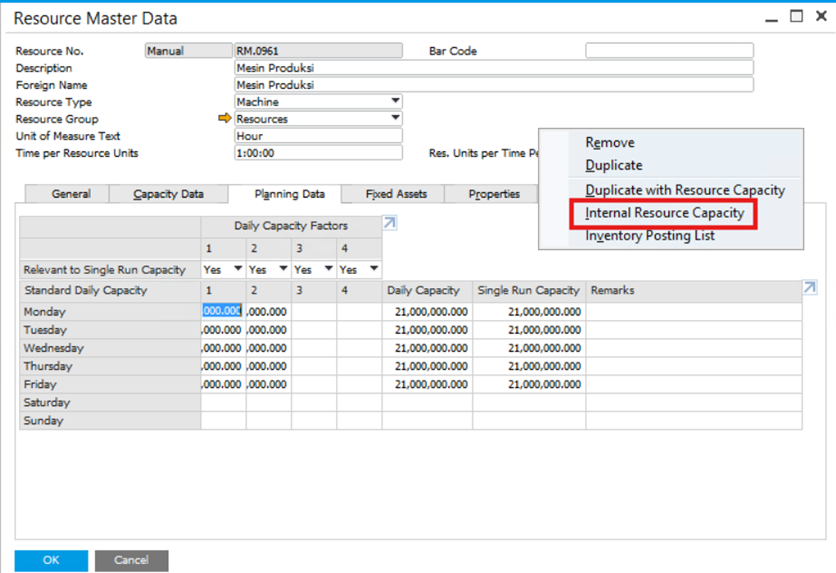

  • Untuk memunculkan kapasitas mesin nya harus di update melalui klik kanan pilih Internal Resouce Capacity

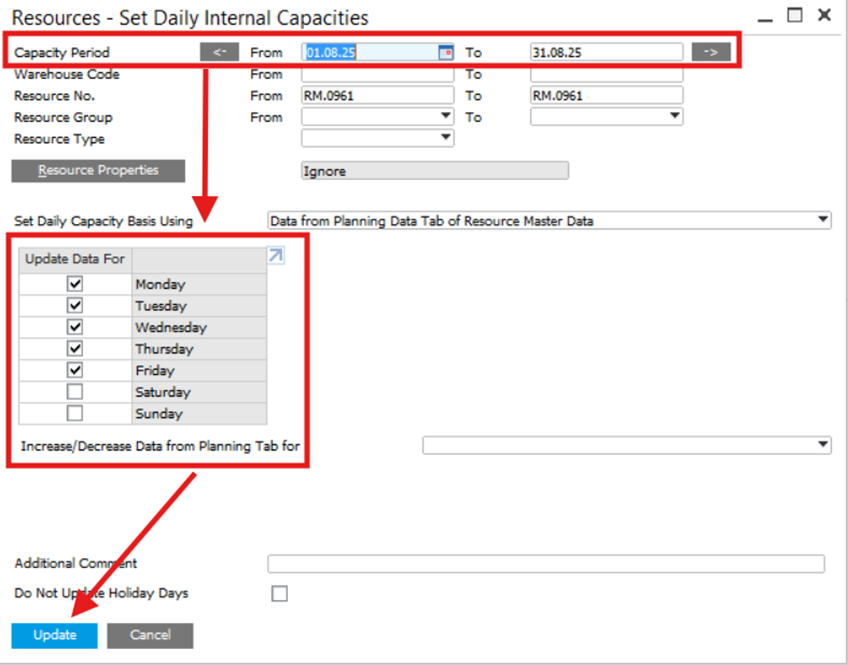

  • Pilih Capacity Period setelah itu Set Daily Internal Capacities
  • Setelah masuk ke menu pastikan Kembali Capacity Period nya sudah sesuai, dan Set Daily nya sudah sesuai kemudian klik Update
  • Setelah di update akan muncul Daily Capacity per warehouse nya dan per hari nya.

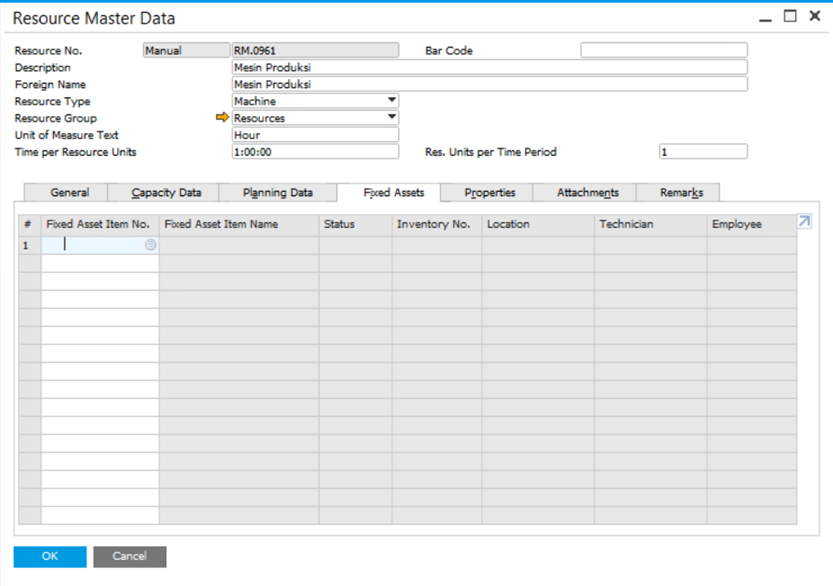

  • Selanjutnya pada tab Fixed Asset Master Data. Tab ini di gunakan untuk menghubungkan resource ke Fixed Asset Master Data supaya bisa ada data untuk mencatat penggunaan asset tetap yang di gunakan untuk produksi, biaya depresiasi bisa di kaitkan dengan pemakaian asset produksi
